一、设备安装

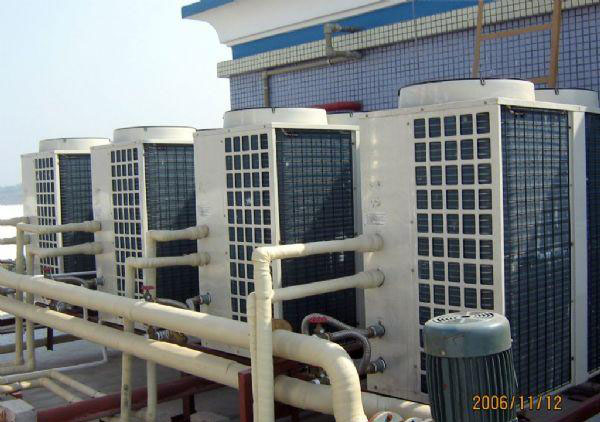

1、空调主机的安装位置应方便检修,且不影响其使用功能,特别是散热;
2、空调主机的机座统一用10号槽钢制作;
3、风机盘管应贴板安装,斜面的安装标高为下底3000mm左右或根据样板房施工;
4、风机盘管的安装位置距墙150mm,距窗200mm,后面有管道的距墙300mm;
5、每一户别墅的空调主机及风机盘管的编号必须抄写正确,随机资料保存完好;
6、搬运及安装时不能损坏设备,特别是主机外壳漆、翅片和风机盘管的凝结水盘、窝壳、叶轮等;
7、风机盘管的接线盒、凝结水管接口、进出水接口必须在同一方向,便于以后检修;风机盘管接回风管的,必须在回风管上开检查孔;
8、设备的安装位置要正确,要安平装正;
二、 风系统
1、回风箱的制作应符合要求,压条要上好,保温良好;安装时不得弄坏保温材料;
2、回风箱与风机盘管铆接时,回风箱必须要上正,不得歪曲、搓角;
3、法兰焊接不应有漏焊,孔洞,法兰对角误差小于3MM,平整度误差小于2MM,法兰螺孔及铆钉孔距规定为120MM,法兰刷油漆前必须除去焊渣,再刷二次红丹;
4、风管封头采用窝扣方式,风嘴(0.05米)采用铆接,每处都要打密封胶,法兰铆接时,风管翻边不得小于6MM,并且四边要一致;
5、风管下送风必须设挡风板,风嘴要钝边;
6、客厅风管的安装两台风机盘管应一致,风管与风机盘管用防水软帆布连接,长度为200mm,用单法兰压接;
7、主卧室风管的安装(侧送侧回),送回风口应在同一平面上;
8、斜屋面标高超过2800mm的侧送下回安装的风机盘管,其送风口需安装45度(角弯)风管;
9、风管制作好后,必须先报验,再保温安装;
三、 水系统
1、 PP-R管热熔时缩径必须小于3%,安装必须符合厂家的技术要求;
2、管道穿墙必须加套管,De25和De32用PUC70套管; De40、De50和 De63用PUC110套管;De75和De90用PUC133套管;
3、管道支架在室内用L30角钢,面漆刷铝粉漆;在室外用L40角钢,面漆刷黑漆;
4、管道支架安装前必须先弹线,间距小于800mm,且在同一平面必须均分,同一区域的支架形式应一致;
5、管道井的管道安装要与配合单位协调,避免交错影响;
6、管道支架的安装位置距PP-R管弯头大于150mm,小于300MM;管道支架安装要正,不得歪斜;
7、管道支架的中对中必须与预留预埋孔洞一致,管道安装必须横平竖直;
8、水管安装完后,必须先冲洗、试压。试验压力为1Mpa,稳压10分钟,压力不得下降;再将压力降到0.6Mpa,稳压60分钟,压力不得下降,外观检查无渗漏为合格。经报验检查合格后才能保温;
9、 HFCA06以上的风机盘管供回水管采用De32管,在截止阀前变径(300MM以内);
11、 冷冻水管最高处必须设置自动排气阀,并用软管接入就近风机盘管的凝结水盘或者接入凝接水管内;冷冻水管最低处应设排污阀;
12、 PP-R管道热熔连接应符合下列规定:
(1)、热熔器的选用要适宜,模头完好,工作温度宜在230度—260度。热熔器达到设定工作温度后方可操作;
(2)、管道的切割应使用专用的管剪、钢锯或管道切割机,切割后的断面应除去毛边和毛刺,管道的截断面必须垂直于管轴线;
(3)、熔接前,必须除去管材和管件连接端面的污物,保证其清洁、干燥、无油;
